Baustellentagebuch Pumpwerk Ost

Das Entlastungspumpwerk in der Lagerhausstraße ist in die Jahre gekommen: Das Bauwerk und die Pumpen sind mittlerweile über 50 Jahre alt, die Elektrotechnik ist seit knapp 30 Jahren in Betrieb. Eine Kosten-Nutzen-Studie hat ergeben, dass ein Ersatzneubau unter Verwendung des alten Pumpwerkgebäudes wirtschaftlicher ist als eine Sanierung. Es werden Gesamtkosten in Höhe von 7,33 Mio. Euro veranschlagt.

Die Aufgabe des Entlastungspumpwerkes: Das Pumpwerk fördert bei Starkregen überschüssiges Mischwasser aus der Kanalisation in die (höhergelegene) Weschnitz und fungiert somit als Überflutungsschutz für das Kanalnetz der Stadt.

Die Hauptprobleme des Entlastungspumpwerkes: altersbedingte Korrosions- und Verschleißschäden. Zudem verfügt das Gebäude nicht über eine Netzersatzanlage. D.h. bei Stromausfall ist die Gefahr der Überflutungen gegeben.

Der Zeitplan: Die Bauarbeiten sollen ab dem 3. Quartal 2021 beginnen, entsprechende Mittel wurden im laufenden Haushalt bereitgestellt. Die gesamte Maßnahme gliedert sich bis zum 2. Quartal 2022 in zwanzig Bauabschnitte, die von fünf Gewerken ausgeführt werden.

Ende Juli 2021 werden die Bauarbeiten planmäßig begonnen. Wir wollen an dieser Stelle immer wieder mit ausgewählten Bildern vom aktuellen Stand dieser für Lorsch so wichtigen Maßnahme berichten.

KW 28 – Der Ist-Zustand

Was wird aktuell getan?

KW 50 und 51

Arbeiten bis in die späten Abendstunden um vor der nächsten Starkregensaison fertig zu werden
Arbeiten bis in die späten Abendstunden um vor der nächsten Starkregensaison fertig zu werden

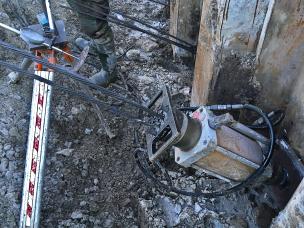

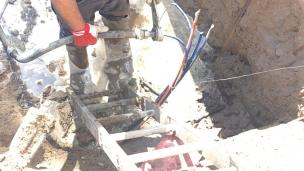

Einsatz einer hydraulischen Hohlkolbenpresse zur Ankerspannung mit Prüfung und Ankerfestsetzung
Einsatz einer hydraulischen Hohlkolbenpresse zur Ankerspannung mit Prüfung und Ankerfestsetzung

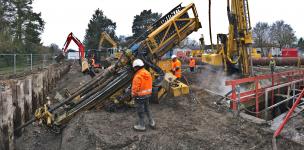

Zahlreiche Grundbaugeräte gleichzeitig im Einsatz
Zahlreiche Grundbaugeräte gleichzeitig im Einsatz
Zügige Verpressankerherstellung mittels Drehschlagbohrgerät mit Rohrmagazin
Zügige Verpressankerherstellung mittels Drehschlagbohrgerät mit Rohrmagazin

KW 49

DSV-Arbeiten, Fertigteilbau, Voraushub und Baugrubenrückverankerung gleichzeitig im engen Baufeld
DSV-Arbeiten, Fertigteilbau, Voraushub und Baugrubenrückverankerung gleichzeitig im engen Baufeld

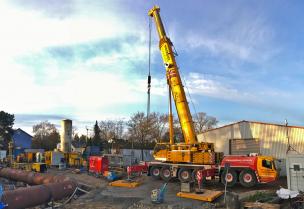

Der Aufbau eines 300 t Mobilkrans kündigt die ersten Betonfertigteilarbeiten an.
Der Aufbau eines 300 t Mobilkrans kündigt die ersten Betonfertigteilarbeiten an.

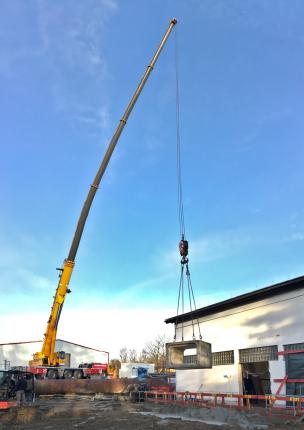

Der Fertigteileinbau mit dem auf 60 m ausgefahrenen Ausleger des Mobilkrans ist weithin sichtbar.
Der Fertigteileinbau mit dem auf 60 m ausgefahrenen Ausleger des Mobilkrans ist weithin sichtbar.
Die bis zu 8t schweren Bauteile werden auf Verschubbahnen in das alte Pumpwerk eingezogen.
Die bis zu 8t schweren Bauteile werden auf Verschubbahnen in das alte Pumpwerk eingezogen.
Massarbeit beim Fertigteileinbau.
Massarbeit beim Fertigteileinbau.

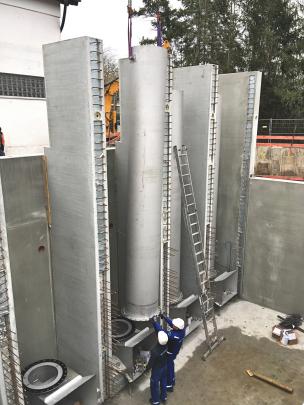

KW 46 bis KA 48, 15.11.2021 - 03.12.2021

Start der ersten Betonarbeiten im alten Pumpwerk
Start der ersten Betonarbeiten im alten Pumpwerk

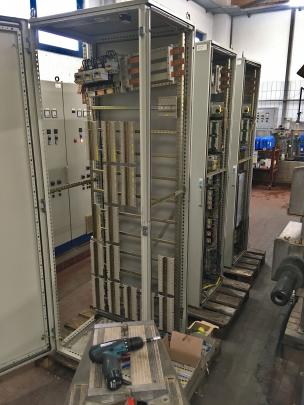

Aus den alten Schaltschränken werden vom Kläranlagenpersonal Ersatzteile im Wert von rund 80000 € gewonnen
Aus den alten Schaltschränken werden vom Kläranlagenpersonal Ersatzteile im Wert von rund 80000 € gewonnen
Lehmboden fliegt während der DSV-Arbeiten impulsartig aus dem Bohrloch
Lehmboden fliegt während der DSV-Arbeiten impulsartig aus dem Bohrloch
Zwei der ehemals vier alten Pumpen werden beerdigt um die Gründungsebene für den neuen Auslasskanal zu Schaffen
Zwei der ehemals vier alten Pumpen werden beerdigt um die Gründungsebene für den neuen Auslasskanal zu Schaffen

KW 43 bis KW 45, 25.10.2021 - 12.11.2021

Baustelleneinrichtung der DSV-Arbeiten mit Bezeichnung
Baustelleneinrichtung der DSV-Arbeiten mit Bezeichnung
Suspensionsaufbereitung und Hochdruckpumpe
Suspensionsaufbereitung und Hochdruckpumpe

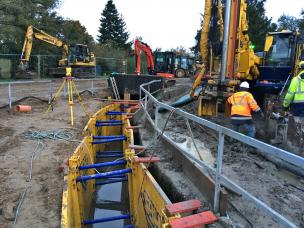

Bauzeitlicher Abwasserfliessweg im alten Entlastungsbauwerk
Bauzeitlicher Abwasserfliessweg im alten Entlastungsbauwerk

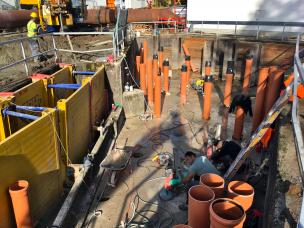

Bohrungen zum Einbau der Dichtsohle unter dem alten Entlastungsbauwerk
Bohrungen zum Einbau der Dichtsohle unter dem alten Entlastungsbauwerk

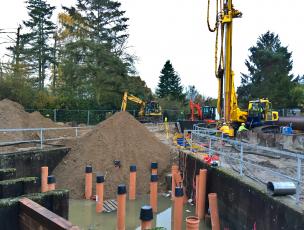

Herstellung der Arbeitsebene für das DSV-Bohrgerät im alten Entlastungsbauwerk
Herstellung der Arbeitsebene für das DSV-Bohrgerät im alten Entlastungsbauwerk
Bohrkopf des Düsenstrahlverfahrens
Bohrkopf des Düsenstrahlverfahrens
Bohrgeraet zur Herstellung der Dichtsohle im Düsenstrahlverfahren
Bohrgeraet zur Herstellung der Dichtsohle im Düsenstrahlverfahren

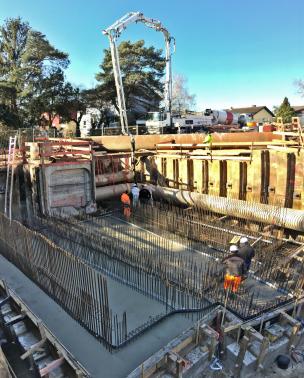

KW 42, 18.10.2021 - 22.10.2021

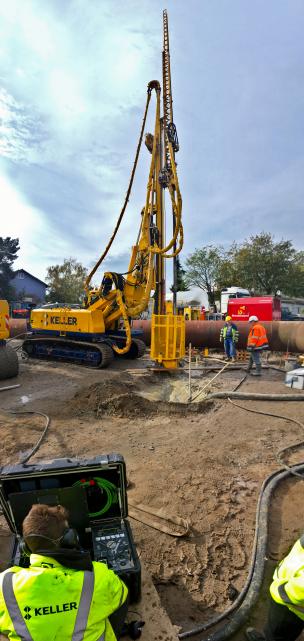

Akustisch Reichweitenmessung des Probedüskörpers
Akustisch Reichweitenmessung des Probedüskörpers
Hochpräzise Bohrlochvermessung im Rahmen der Eignungsprüfung
Hochpräzise Bohrlochvermessung im Rahmen der Eignungsprüfung
Patentierte Messung der Düskörperreichweite mit Geophonen
Patentierte Messung der Düskörperreichweite mit Geophonen
Bohrlochvermessung mit einem Inklometer
Bohrlochvermessung mit einem Inklometer

KW 41, 11.10.2021 - 15.10.2021

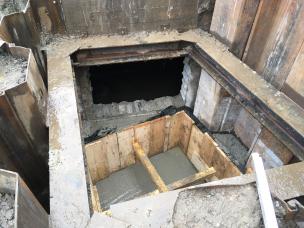

Einlauföffnung im Zulaufkanal für die bauzetliche Regenwasserüberleitung
Einlauföffnung im Zulaufkanal für die bauzetliche Regenwasserüberleitung

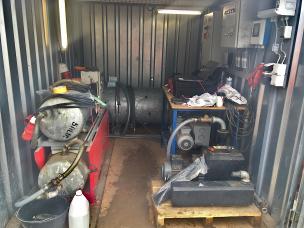

Vakuumtechnik der Heberleitung mit Überwachungs- und Alarmierungssystem
Vakuumtechnik der Heberleitung mit Überwachungs- und Alarmierungssystem
Heberleitung zur bauzeitlichen Regenwasserüberleitung
Heberleitung zur bauzeitlichen Regenwasserüberleitung

KW 40, 04.10.2021 - 08.10.2021

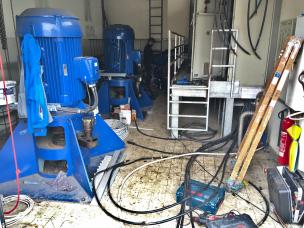

Bauvorbereitende EMSR-Arbeiten im alten Pumpwerk
Bauvorbereitende EMSR-Arbeiten im alten Pumpwerk

Rohrzuschnitt mit Schneidbrennroboter
Rohrzuschnitt mit Schneidbrennroboter
Rohrverlegung für die bauzeitliche Regenwasserumleitung
Rohrverlegung für die bauzeitliche Regenwasserumleitung

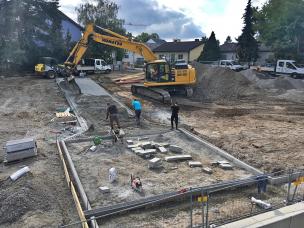

KW 38 - 39, 20.09.2021 - 01.10.2021

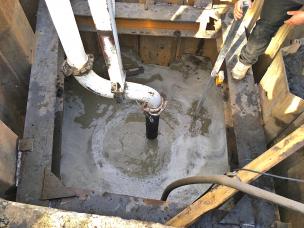

Einbau der Unterwasserbetonsohle in den Heberschächten
Einbau der Unterwasserbetonsohle in den Heberschächten

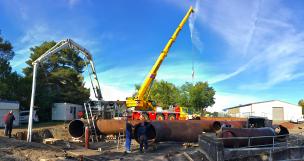

Parallelarbeiten im engen Baufeld
Parallelarbeiten im engen Baufeld
Weitere Überraschungen vom Bau des alten Ostsammlers beim Unterwasseraushub 50 Jahre alte Holzbalken der Wandschalung
Weitere Überraschungen vom Bau des alten Ostsammlers beim Unterwasseraushub 50 Jahre alte Holzbalken der Wandschalung

Stand KW 37, 13.9.2021 - 17.9.2021

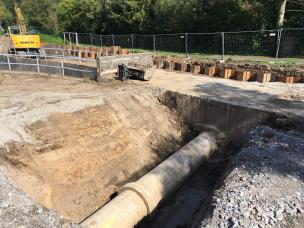

Sicherung des Kanals aus der Lagerhausstraße
Sicherung des Kanals aus der Lagerhausstraße
Maßarbeit am südlichen Heberschacht
Maßarbeit am südlichen Heberschacht

Stand KW 36, 6.9.2021 - 10.9.2021

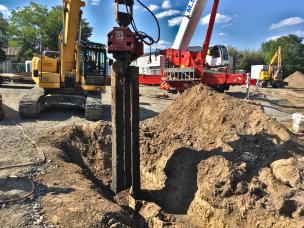

Aufwendige Beseitigung der seinerzeit im Boden belassenen Baugrubensicherung vom Bau des ersten Pumpwerkes
Aufwendige Beseitigung der seinerzeit im Boden belassenen Baugrubensicherung vom Bau des ersten Pumpwerkes

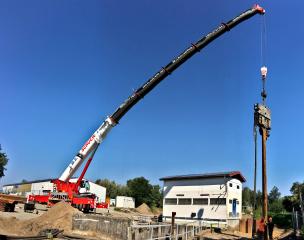

Schwerstarbeit für den 220 to Mobilkran beim Einbau der östlichen Spundwand
Schwerstarbeit für den 220 to Mobilkran beim Einbau der östlichen Spundwand
Erschütterungsarmer Spundwandeinbau mit einem resonanzfreien Freireiter
Erschütterungsarmer Spundwandeinbau mit einem resonanzfreien Freireiter

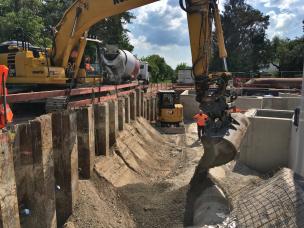

Stand KW 35, 30.8.2021 - 3.9.2021

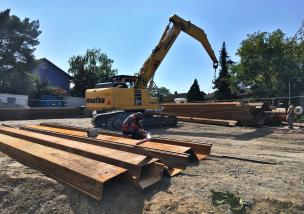

Spundwandvorbereitung
Spundwandvorbereitung

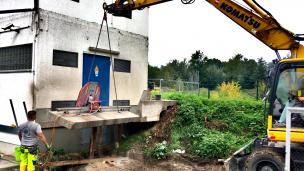

Vorbereitender Stahlbetonrückbau im Sägeschnittverfahren
Vorbereitender Stahlbetonrückbau im Sägeschnittverfahren
Proberammung mit Erschütterungsmessung
Proberammung mit Erschütterungsmessung

Stand KW 34, 23.8.2021 - 27.8.2021

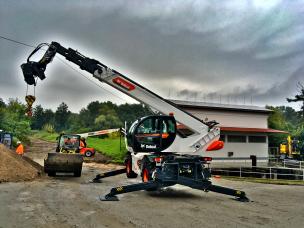

Rückbau der Freileitung: Erster Einsatz des neuen Teleskoplader der Kläranlage
Rückbau der Freileitung: Erster Einsatz des neuen Teleskoplader der Kläranlage

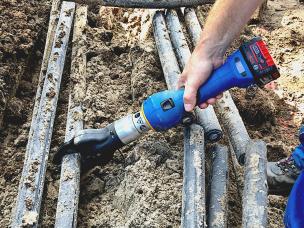

Kabelschnitte
Kabelschnitte
Umlegung der Mittelspannungskabel von GGEW und E-Netz
Umlegung der Mittelspannungskabel von GGEW und E-Netz

Stand KW 33

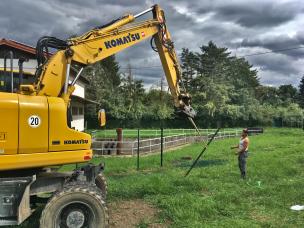

Baufeldräumung
Baufeldräumung

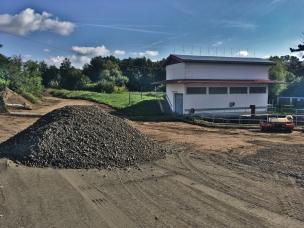

Lager- und Arbeitsflächenherstellung
Lager- und Arbeitsflächenherstellung
Oberbodenabtrag
Oberbodenabtrag

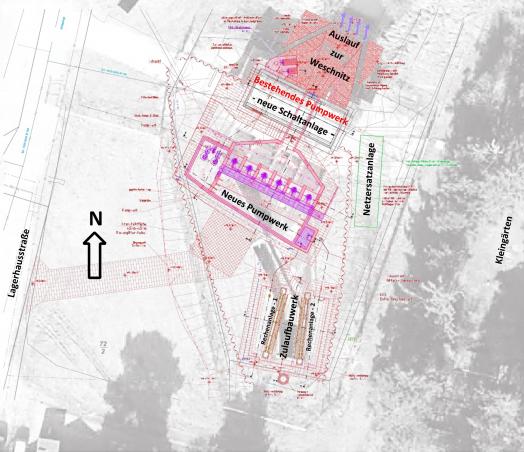

KW 28 – Der Ist-Zustand

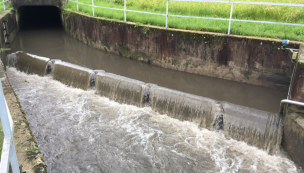

Zulaufbereich des Pumpwerkes bei Starkregen
Zulaufbereich des Pumpwerkes bei Starkregen

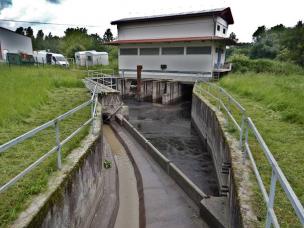

Außenansicht des Pumpwerkes mit Blick auf das Pumpwerksgebäude, Zulaufbereich im Vordergrund
Außenansicht des Pumpwerkes mit Blick auf das Pumpwerksgebäude, Zulaufbereich im Vordergrund

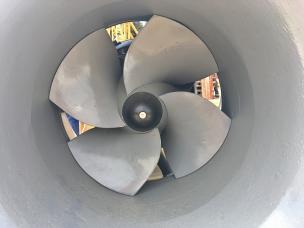

Alte Rohschachtpumpe im Pumpensumpf unter dem Pumpwerksgebäude
Alte Rohschachtpumpe im Pumpensumpf unter dem Pumpwerksgebäude
